古镇和古风街区的仿古构件,用金属做不是偷工,是为了耐久和好安装。结论先说:斗拱按可视面分件,一攒分8到14个件,斗、升、昂、翘各自独立成型;瓦口用铝合金板或2毫米不锈钢板压制,配氟碳仿木纹或做旧处理;安装顺序是先主骨架、后檐口瓦口、最后斗拱挂落,装饰件全部就位后再统一调缝。这套工艺我们在多个古镇和古风街区项目上用过,全国项目均可承接,支持来图报价与现场勘查,电话18691869622。欢迎直接拨18691869622对接图纸与工期。
为什么仿古构件越来越多用金属

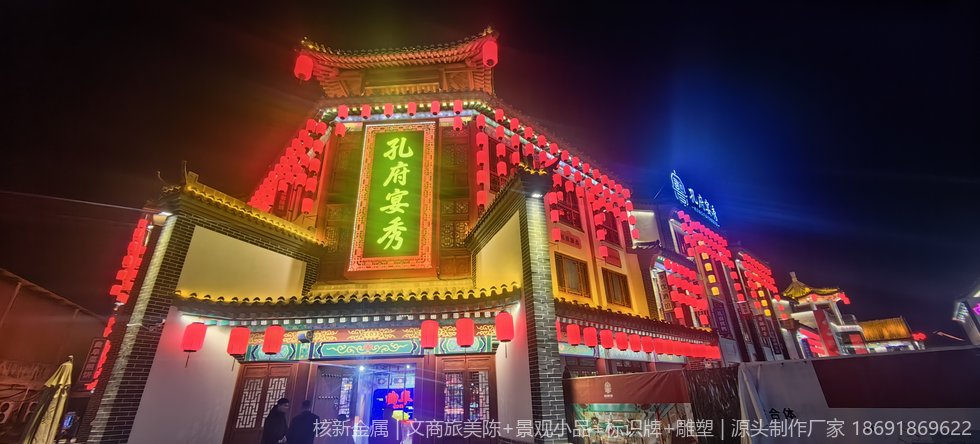

真木构件的问题不是不好看,是撑不住。户外日晒雨淋,木质斗拱三五年就开裂、变形、起翘,修缮周期越拉越短;真瓦重量大,装在后期加装的钢骨架上,荷载翻倍,檐口容易下垂。金属替代之后,重量降到木构件的三分之一左右,防水、防虫、防火都好办,表面做仿木纹处理后,站在两米外基本看不出来。
更重要的是批量一致性。古镇街区往往几十个开间、上百攒斗拱,木作靠师傅手艺,每一攒都有细微差别,远看是"乱"。金属靠模具和数控,同一套图纸做出来的构件尺寸统一,整条街排过去是齐的。这也是甲方现在更愿意选金属仿古的原因。

斗拱怎么分件
分件原则只有一条:看得见的单独做,看不见的合并做。正面和两侧能看到的斗、升、昂、翘、耍头,每一类单独开模或单独折弯成型;背面贴墙的部分、顶部被檐口遮住的部分,可以合并成一块整板,省工省料又不影响观感。常见的一攒斗拱分8到14个件,看造型复杂程度。
分件的数量直接决定成本。件数越多,层次越清楚、阴影越丰富,但模具费、焊接工时、打磨工时同步上升。做法是在效果图阶段就定档:主街入口、牌楼、戏台这些重点位置用高档分件;两侧商铺门头这类重复量大、视距远的位置用中档分件。一条街混用两档,钱花在刀刃上。
板材厚度按部位分。斗、升这类小块件用1.5至2毫米铝板或不锈钢板,折弯成型后内衬角钢加强;昂、翘这类出挑较长的件用2至3毫米板,内部加扁钢骨架防止下垂。出挑超过400毫米的构件要在根部加斜撑,斜撑藏在构件内侧,从正面看不到。
瓦口与檐口怎么做
檐口瓦口优先用铝合金板或2毫米不锈钢板压制成形。铝板轻、易压纹,适合大面积瓦当和滴水;不锈钢强度高、耐撞击,适合容易被碰到的低檐口位置。瓦当的纹样靠模具压制,一套模具可以做几百米檐口,摊下来单米成本可控。
瓦口板之间的搭接要留重叠量,横向搭接不小于50毫米,搭接方向背向主导风向,防止雨水倒灌。板与板之间打耐候密封胶,胶缝压在瓦当纹样的凹槽里,从下往上看不到。檐口端部加封檐板,把切口全部包住,避免板材边缘外露生锈。
排水是檐口最容易出问题的地方。瓦口板后面要留通长的排水槽,槽的坡度不小于3%,水引到两端落水管。排水槽用不锈钢折弯件,与瓦口板之间用抽芯铆钉加胶固定,不能用自攻螺钉直接锁,螺钉孔是漏水的起点。

表面处理与颜色统一
仿古质感全靠表面。常见三条路线:氟碳仿木纹、做旧铜色、素色哑光。氟碳仿木纹最常用,先做底漆,再转印木纹,最后罩氟碳清漆,户外耐候年限明显长于普通聚酯粉末;做旧铜色适合汉唐风格街区,用化学做旧加手工擦色,层次感强但每一件都有细微差异,适合重点位置;素色哑光适合民国风或简约古风,成本最低。
颜色统一靠批次管理。先打样确认色板,双方签字留档;整批生产用同一批号的粉末或油漆;多批次供货时,留一块标准色板在工地现场,新到的构件与色板比对,色差肉眼可辨就整批返工。同一个开间内的构件必须是同一批次,不能混装。
安装顺序与验收

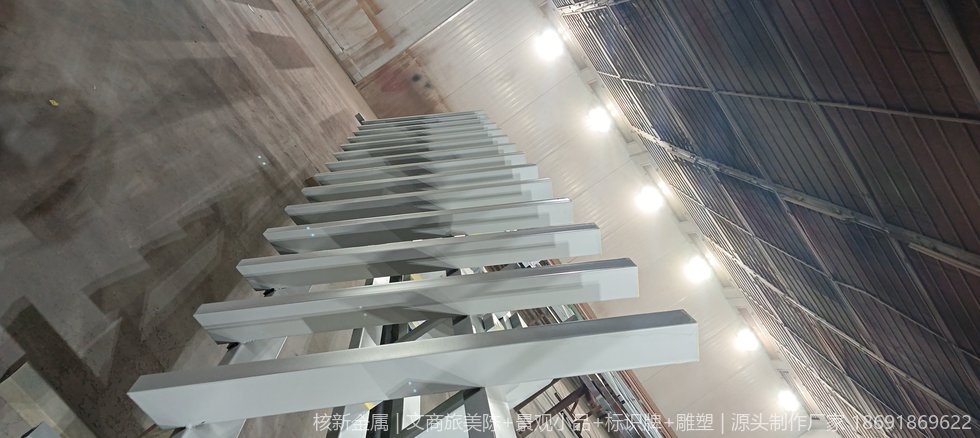

顺序是硬规矩:先主骨架,后檐口瓦口,最后斗拱和挂落。主钢骨架先与建筑结构可靠连接,做完防腐和隐蔽验收;然后装檐口排水槽和瓦口板;最后装斗拱、挂落、雀替这类装饰件。装饰件之间预留5至10毫米安装余量,全部就位后统一调缝,调完再最终固定,固定点用同色漆补。
验收看四项:整条街的檐口线是否顺直,用拉线检查,偏差控制在5毫米以内;斗拱的出挑是否在同一垂直面上,从侧面看不能参差;表面涂层有没有漏喷、流挂、色差;所有外露螺栓是否都做了隐藏或同色处理。这四项过了,才能交工。

FAQ
斗拱用金属做会不会显得假?
远看靠轮廓和比例,近看靠表面质感。金属斗拱的关键是分件要够细、出挑层次要分明,表面做氟碳仿木纹或做旧处理,接缝和阴影保留到位。分件做粗了、层次糊在一起,才会显得像一块铁皮。
一套斗拱要分成多少个件?
按可视面分。正面能看到的斗、升、昂、翘各自独立成型,背面和顶部看不到的位置可以合并成整板。常见的一攒斗拱分8到14个件,件数越多层次越清楚,但成本和安装工时也同步上升,要在效果图阶段就定档。
瓦口构件用什么材质?
檐口瓦口优先用铝合金板或2毫米不锈钢板压制成型,重量轻、不生锈、能压出瓦当纹样。需要承重或容易碰撞的位置改用3毫米钢板。真瓦太重,装在金属骨架上会拉垮结构,不建议大面积使用。
仿古构件的颜色怎么统一?
先打样确认色板和纹理,确认后整批用同一批号粉末或氟碳漆。多批次供货时留一标准色板在现场比对,色差肉眼可辨就整批返工。户外建议用氟碳漆,耐候年限明显长于普通聚酯粉末。
安装顺序怎么排?
先主骨架后装饰件,先上后下,先里后外。主钢骨架与建筑结构连接并完成防腐后,再装檐口瓦口,最后装斗拱和挂落。装饰件之间留安装余量,全部就位后再统一调缝、补漆、固定。
上面这些做法落到具体项目上,还是要先看现场。把平面图和现场照片发过来,我们出方案和规格清单,电话18691869622。
