老旧小区改造做透水铺装,做完一场雨就积水的案例不少。问题多半不在砖,在基层、找坡和排水出路。结论先说:面层找坡1%到2%,坡向排水沟或绿化带,基层碎石层同样要找坡;排水沟放在铺装与绿化交界处,沟宽150到300毫米,每15到20米设一处沉沙井;路缘石每3到5米开口一次,让水排得出去;树池篦子用边框收口并留5到10毫米缝,树池内做溢流口。全国项目均可承接,支持来图报价与现场勘查,电话18691869622。欢迎直接拨18691869622对接图纸与工期。

排不出水的三个真实原因
第一个原因是基层被堵。透水砖下面的级配碎石层,如果施工时没有覆盖保护,泥土、砂浆、车轮带的泥都会灌进去,孔隙一堵,砖本身再透水也没用。
第二个原因是找坡做反或者坡度不足。图纸上写了坡,施工没放线,做出来水往建筑那边流,或者基本是平的。第三个原因是没有排水出路:透水铺装不是把水吞掉,是让水下渗后还要有地方走,四周都是封闭路缘石又不设排水沟,水只能积在基层里。

找坡:面层和基层都要做
面层坡度取1%到2%,坡向排水沟或绿化带。小于1%排不干净,长期积水会返碱、长青苔;大于2%行走有明显倾斜感,老人小孩容易滑。
容易被忽略的是基层也要找坡。只做面层坡度、基层碎石层顶面是平的,水渗下去之后停在中层,一样排不掉。基层顶面坡度和面层保持一致,坡度方向一致,这条要写进施工交底,不能口头说。

排水沟:位置、宽度和沉沙井
排水沟优先放在铺装与绿化带的交界处,其次是车行道一侧。沟宽150到300毫米,上覆篦子:人行区域用不锈钢或复合材料篦子,车行区域用球墨铸铁,承载力按实际位置选,不要统一按最低配。
排水沟必须设沉沙井,间距15到20米一处,深度比沟底再低200到300毫米。没有沉沙井,泥沙直接进市政管网,一两年就堵。我们在宝鸡 26694㎡厂区做的篦子和沟体构件,出厂前会做承载和缝隙检查,现场装完直接能过人过车。
路缘石开口:不开口等于白做
封闭路缘石是透水铺装的头号杀手。整段路缘石把铺装围死,面层汇的水进不了排水沟,只能靠下渗,一旦雨量超过下渗速度就积水。
做法有两种:一是用开口路缘石,每隔3到5米留一个进水口;二是在标准路缘石上现场开口,开口宽度200到300毫米,底部与排水沟接顺。开口位置要避开单元门出入口和停车区,免得轮椅和婴儿车推行时有颠簸。

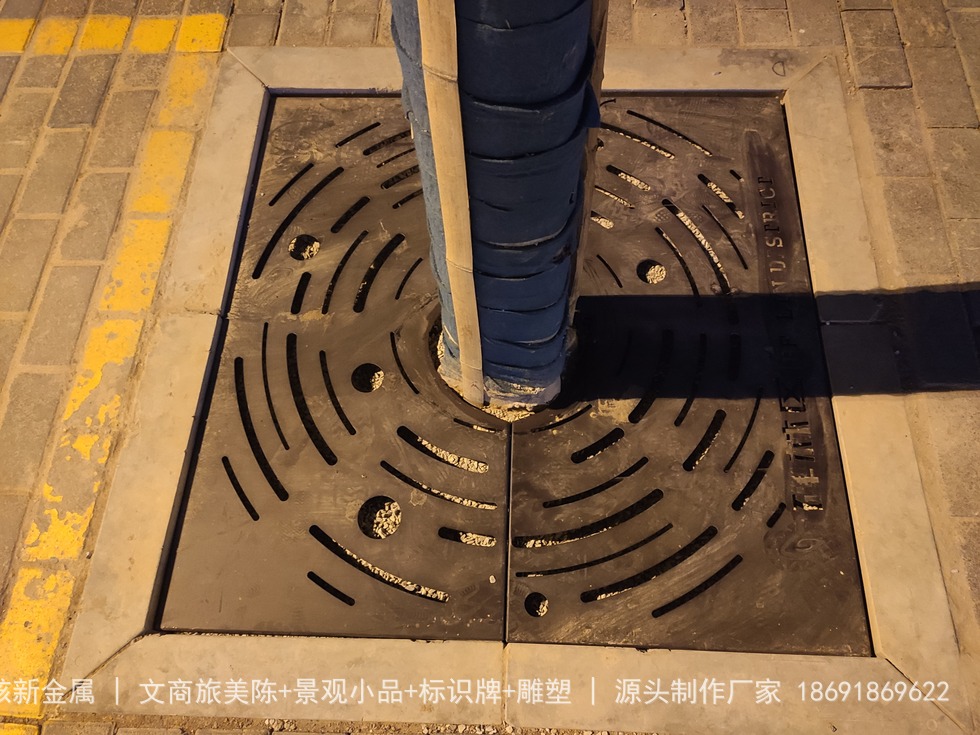

树池篦子收边与溢流
树池篦子和周边铺装之间要留5到10毫米的缝,用角钢或专用边框收口固定,边框顶面与铺装齐平。不留缝的话,热胀冷缩会把铺装顶裂;缝太大又容易绊脚。

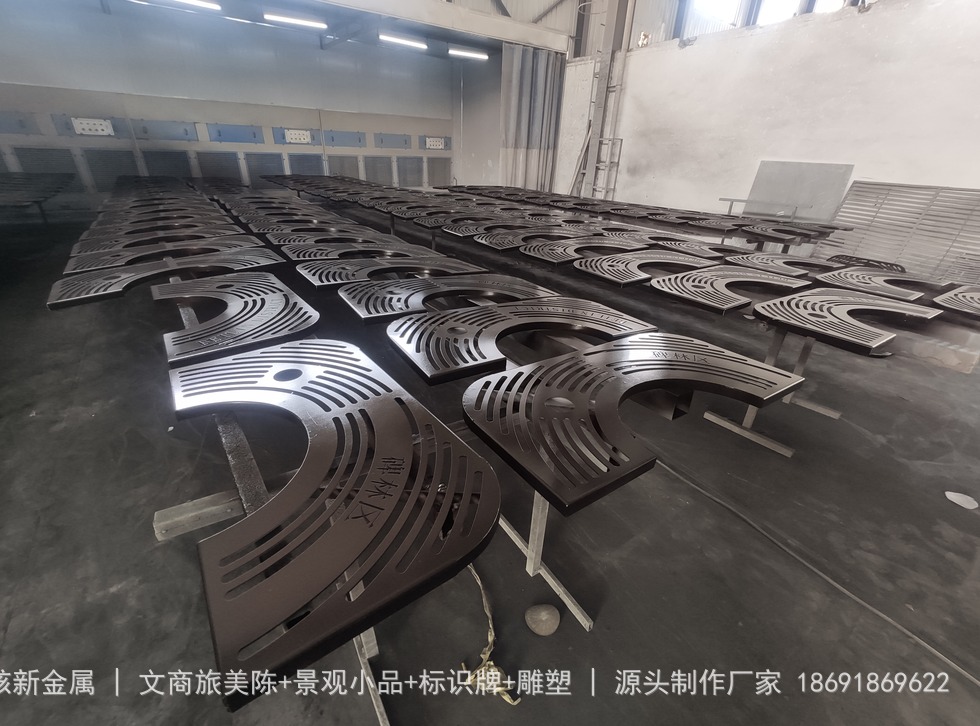

树池内部要做一道溢流口通向排水沟,暴雨时树池里的水有地方去,否则泥水会从篦子缝里往外冒,一场雨下来铺装全是泥印。篦子本身的承载力要按能过人来做,分块设计,方便后期掀起清掏和树木养护。北方冻融地区,边框与铺装之间要用柔性材料填缝,避免冻胀把边框顶起。
施工保护和后期养护
透水铺装最容易在施工阶段被毁掉。级配碎石铺完之后如果不覆盖,后续砂浆、涂料、车轮带的泥都会灌进孔隙,等铺完面层再发现已经晚了。做法是碎石层铺完立即铺一层土工布保护,面层施工一段揭开一段,当天铺完当天清理。
完工后的养护同样重要。前半年每月用吸尘或高压水枪清洗一次面层,把表面堵住的细颗粒冲开;一年之后每季度一次。北方冻融地区不要用融雪剂,融雪剂结晶会堵死孔隙,冬季除雪以人工清扫为主。这些要求要写进移交说明,不写就等于没有。
透水铺装是个系统活,砖、基层、找坡、排水沟、路缘石开口、树池收口这几项是一体的,任何一项单独优化都没用。改造项目的通病是分段施工、分段决策,前一段做完了,后一段又换个做法,整条路做完三种标准。开工前把全线标准一次定死,写进技术交底。
路缘石开口和排水沟的位置要在铺装排版图上一次画出来,不能靠现场放线时临时定。排版图和排水图对不上,是这类改造最常见的返工原因。
透水铺装在全国的老旧小区改造里用得越来越多,失败的共性是只换砖、不解决排水。我们做全国项目,排水走向是第一个要定的图,不是最后一个才补的图。
