天水景区氛围美陈施工标准流程,核新金属规范作业

声明:文章中所有价格仅作为参考;如需准确报价请联系我们
竹溪武陵不夜城金属美陈装置安装实景

一、施工准备与现场勘察

天水景区氛围美陈施工的第一步是现场勘察与施工准备。勘察内容包括:场地尺寸与地形高差,确定装置定位与基础形式;地下管线分布,避开电缆、水管与燃气管道;电源接入点位置,核算线缆长度与压降;周边植被与建筑,评估吊装通道与作业空间。

施工准备包含图纸会审、材料进场与人员组织。图纸需确认设计尺寸与现场条件无冲突;所有材料进场需提供材质证明与检测报告;施工人员需进行安全交底与技术交底。核新金属26694㎡厂区配备专业施工团队,具备大型文旅项目的现场执行能力。

二、基础施工与预埋件安装

美陈装置基础分地面基础与屋面基础两类。地面基础采用钢筋混凝土独立基础,混凝土强度C30,埋深超过当地冻土层。天水地区冻土层深度约0.6-0.8米,建议基础埋深1.0米。基础尺寸根据装置高度与风荷载计算,一般5米装置基础1.5m×1.5m×1.0m。

预埋件在浇筑混凝土前定位安装,预埋钢板厚度≥10mm,地脚螺栓直径≥M20。预埋件水平度误差≤3mm/m,位置误差≤10mm。混凝土浇筑后养护7天,强度达到设计值的70%后方可安装上部结构。

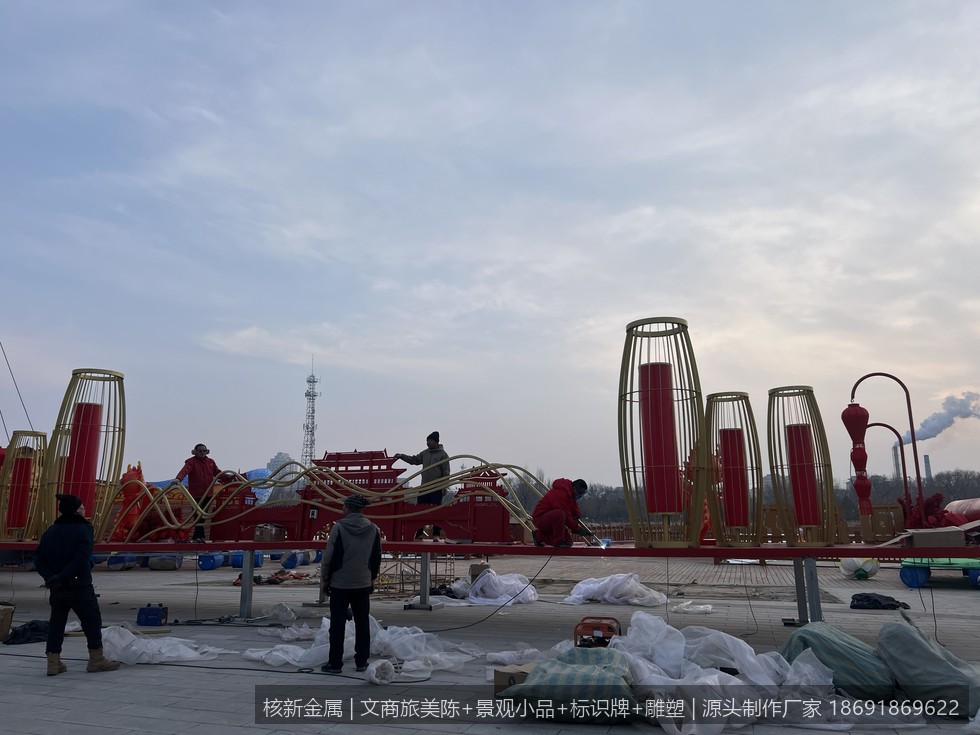

县城景区美陈装置安装实景

三、主体结构安装与校正

主体结构采用分段吊装方式。第一段(底座)用吊车就位,校正垂直度后用临时支撑固定。第二段(中段)吊至底座上方,对准法兰螺栓孔后缓缓落下,逐颗拧紧螺栓。每段安装后用经纬仪检测垂直度,偏差≤H/1000且≤20mm。

螺栓连接采用高强度不锈钢螺栓,拧紧分初拧与终拧两步。焊接连接的部位,焊缝高度≥母材厚度,焊后打磨光滑并做防锈处理。天水地区风沙大,所有连接部位需打硅酮耐候胶密封,防止沙尘侵入。

四、装饰面层与细节处理

装饰面层安装需在主体结构验收合格后进行。铝板面层用自攻螺钉或铆钉固定,钉距≤300mm;不锈钢面层用氩弧焊点焊固定,焊后打磨抛光;亚克力面层用结构胶粘贴,胶缝均匀无气泡。

细节处理决定最终效果:所有锐角倒圆角R≥5mm,避免伤人;接缝处打中性硅酮耐候胶,胶缝宽度5-8mm;隐藏式固定,表面不见螺钉或焊点。天水春季风沙频繁,接缝密封尤为重要。

五、光源调试与联动测试

LED灯带沿预留槽位布置,每0.5米用固定卡加固。电源线穿PVC管保护,管口用防水接头密封。调试分三步:单体点亮检查每组灯带颜色与亮度;分区联动测试同步效果;整体运行测试完整程序。调试完成后连续运行72小时,排除潜在故障。

不夜城美陈装置完工效果

六、常见问题解答

Q1:景区美陈施工工期一般多长?

以10组装置为例,施工工期约20-30天。基础施工5-7天,结构安装7-10天,装饰面层3-5天,光源调试3-5天。

Q2:冬季能施工吗?

天水冬季气温低,基础施工受限。建议基础在11月底前完成,冬季只做上部结构与装饰施工。钢结构安装可在-10℃以上进行,电气调试需在0℃以上。

Q3:景区施工如何保障游客安全?

施工现场设置围挡与警示标识,吊装作业划定警戒区。电气施工断电作业。施工时间尽量安排在游客较少的时段。

Q4:美陈装置需要报批吗?

景区内装置需向管理方报备。大型装置(高度超过8米)可能需临时建设许可。核新金属可协助提供结构计算书与施工方案。

Q5:质保期与售后服务如何?

核新金属提供两年整体质保,质保期内非人为损坏免费维修更换。质保期后提供终身维护服务。建议每年巡检1-2次。核新金属,26694㎡厂区,电话18691869622。
