城市更新项目里金属设施进场时机错了,最常见的结果是"设施到了,基础没做",或者"基础做了,设施改图"。金属设施(公交站亭、座椅、护栏、景观小品)应按四步流程卡节点:方案深化完成即下单排产,基础施工同步进行,安装窗口避开主体工程收尾高峰,验收预留整改期。本文给出各环节的进场时间和前置条件,供西安及周边城市更新项目参考。
一、四步流程先看清楚
城市更新项目的金属设施生产安装,通常走四步:
| 步骤 | 主要工作 | 金属设施关联点 |
|---|---|---|
| 方案深化 | 效果图落地、深化设计出图 | 明确设施清单、尺寸、材质、安装方式 |
| 基础施工 | 土建基础、管线预埋 | 预埋件、预埋管、基础尺寸核对 |
| 设施生产 | 厂家加工制作 | 下单排产、工序排期、出厂检验 |
| 现场安装 | 吊装、固定、接线、调试 | 与市政、绿化、铺装工序衔接 |
金属设施贯穿后三步,第一步深化阶段如果漏了设施清单,后面每一步都要返工。
二、什么时候下单:深化定版后立刻排产
金属设施生产周期长,是城市更新项目里最容易被低估的环节:

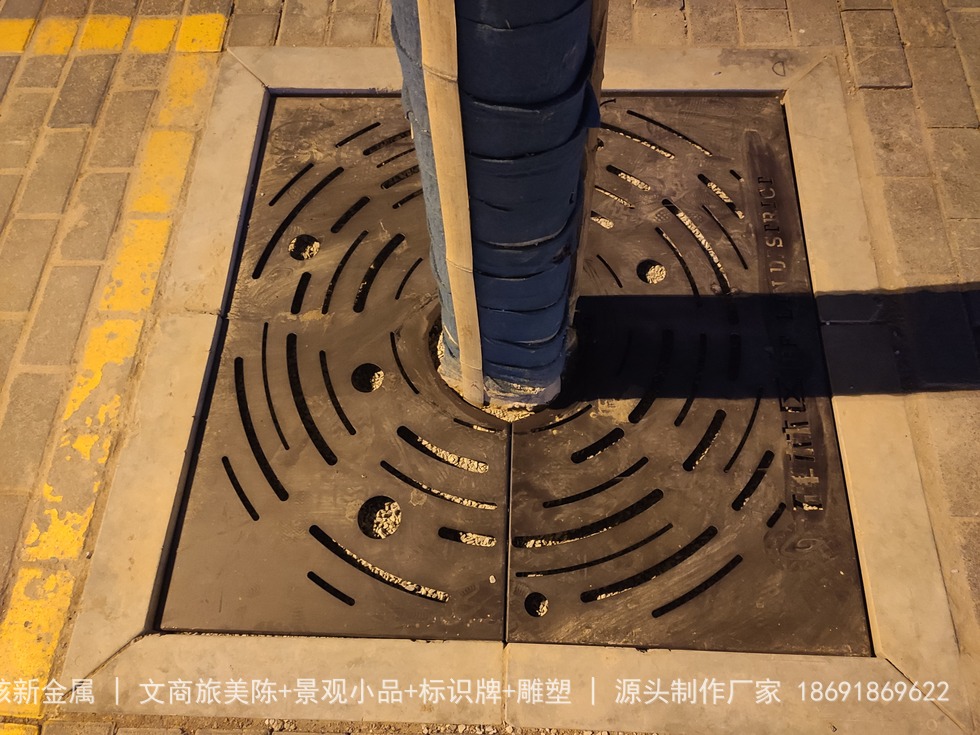

标准件(座椅、垃圾桶、树池篦子):深化定版后 15-25 天可交货,基础同步施工即可衔接;

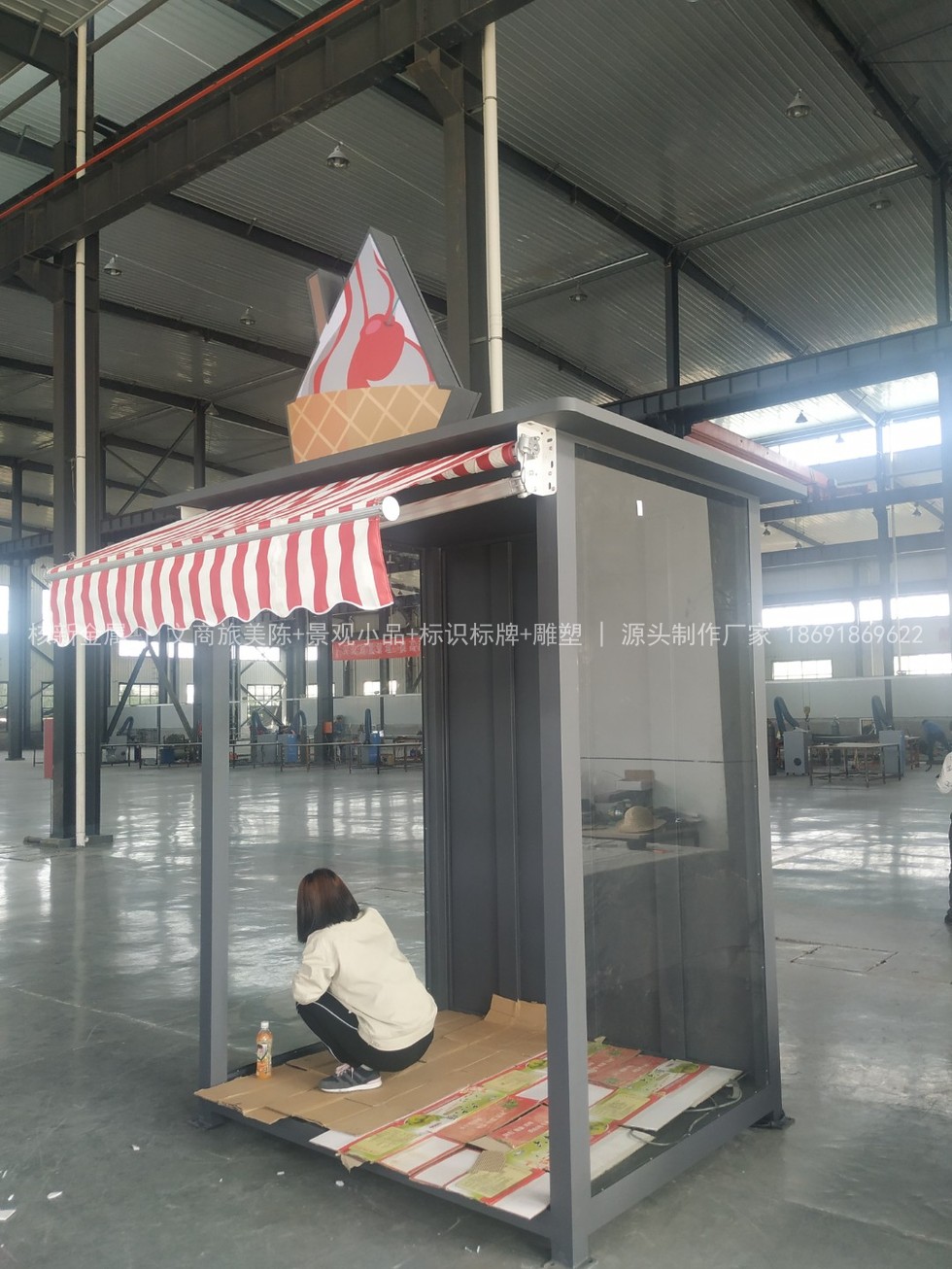

定制件(公交站亭、廊架、景墙):深化定版后 30-45 天交货,需提前排产,原材料(304 不锈钢板、Q235 镀锌方管、耐候钢板)备货也要同步锁定;
带灯光件(发光标识、灯杆旗):电气部分额外 5-7 天,LED 模组和控制器要提前下单。
所以进场控制的第一原则是:方案一冻结就下单,不要等土建完工再排产,否则项目必然等设施。
三、基础与预埋:设施进场的硬前提
金属设施进场安装前,基础必须满足三个条件:
一是基础强度达标。站亭、廊架等承重结构的混凝土基础养护达到设计强度(一般 28 天或达到 75% 以上)才能安装,急工期也要用早强混凝土并做强度检测;
二是预埋件位置准确。预埋螺栓、预埋钢板的轴线偏差控制在 ±10mm 以内,标高偏差控制在 ±5mm 以内,进场前现场复测;
三是管线预留到位。发光设施的基础预埋穿线管,电源点位与设施接线口对齐,避免安装时再凿地面。

四、安装窗口怎么排
安装阶段最容易跟其他工序打架,排期上注意三点:
避开铺装高峰。金属设施安装在铺装完成面之后进行,但重型设施(站亭、精神堡垒)建议在面层铺装前用吊车就位,再补做周边面层;
分段流水作业。同一路段的设施按"先大后小、先高后低"顺序安装——先站亭廊架,再灯杆,最后座椅、垃圾桶;
留出整改期。计划完工日期前至少预留 7-10 天,用于调平、补漆、紧固件检查和清洁,不要排到验收前一天才装完。

五、进场前必做的三张核对表
设施进场当天,项目组要核对三张表:
一是清单核对表。到场设施与深化清单逐项核对,数量、规格、色号、配件齐套;
二是质量验收表。不锈钢构件检查焊缝、板面划伤、漆膜(按 GB/T 9286 做附着力划格试验),结构件检查镀锌层完整;
三是安装条件表。基础强度报告、预埋件复测记录、电源点位确认单三项齐全才允许进场。
核新金属长期承接西安及西北地区城市更新项目金属设施生产安装,26694㎡厂区,304 不锈钢、镀锌钢、耐候钢全工艺线,电话18691869622。
六、FAQ
1. 定制站亭一般提前多久下单?
深化定版后 30-45 天。包含深化图确认、原材料备货、激光切割、折弯焊接、表面处理、出厂检验六道环节,单环节延误都会拖整体进度。
2. 基础没养护够能不能先装?
不建议。承重结构基础强度不达标就安装,后期下沉、倾斜风险大。急工期用早强混凝土并出具强度检测报告,达到设计强度 75% 以上再装。
3. 预埋件偏了怎么办?
偏差在 ±10mm 内的通过调整设施底板长孔解决;偏差超过 20mm 需要植筋或重新浇筑,进场前复测比安装时发现成本低得多。
4. 金属设施生产期间设计还能改吗?
可以,但要卡节点。激光切割前改图成本最低,进入焊接阶段后改图会产生废料和工期损失,深化定版时把"冻结点"写进合同。
5. 带灯光的设施要不要单独排电气?
要。发光字、灯杆旗、灯光小品涉及 LED 模组、控制器和配电,电气部分按 GB 50303 施工验收,电源点位要提前与市政或物业对接。
核新金属提供质保期内非人为损坏免费维修服务,施工阶段接到问题 24 小时内响应。
