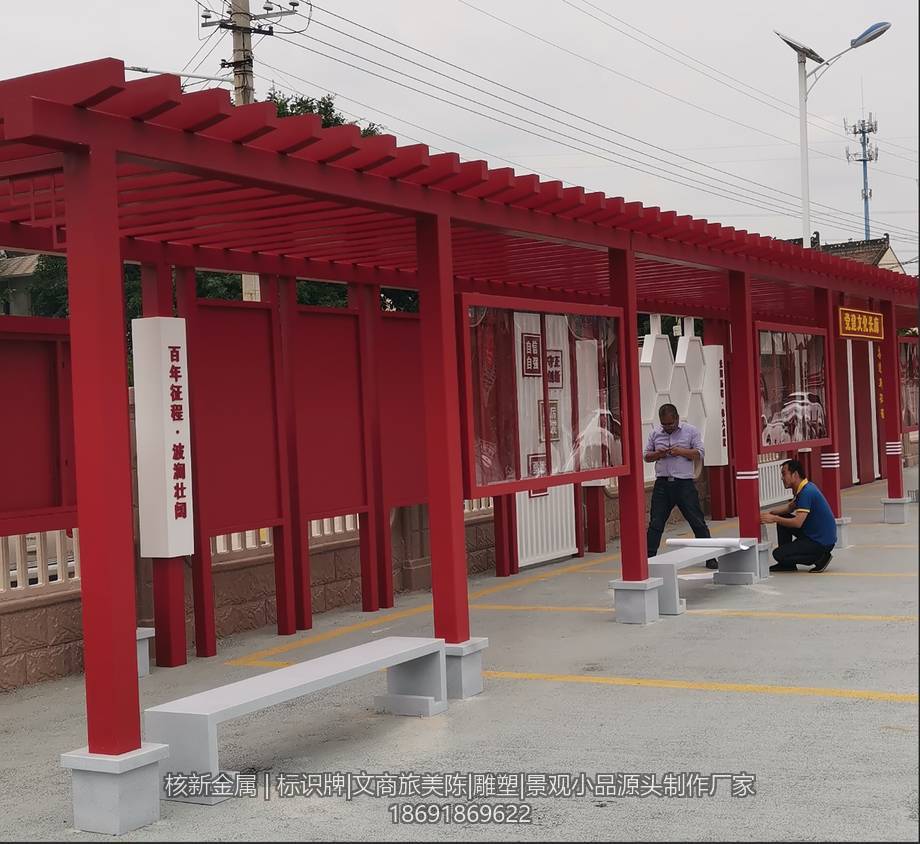

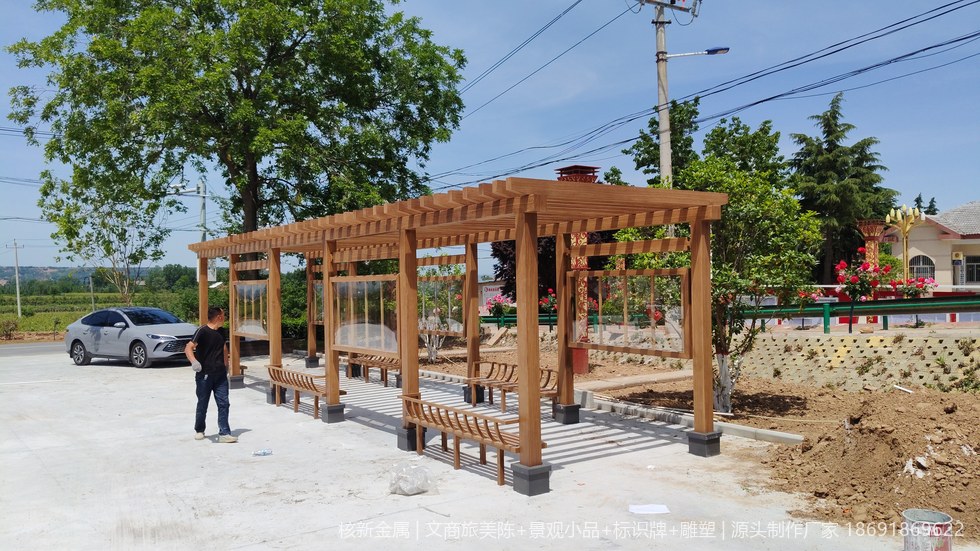

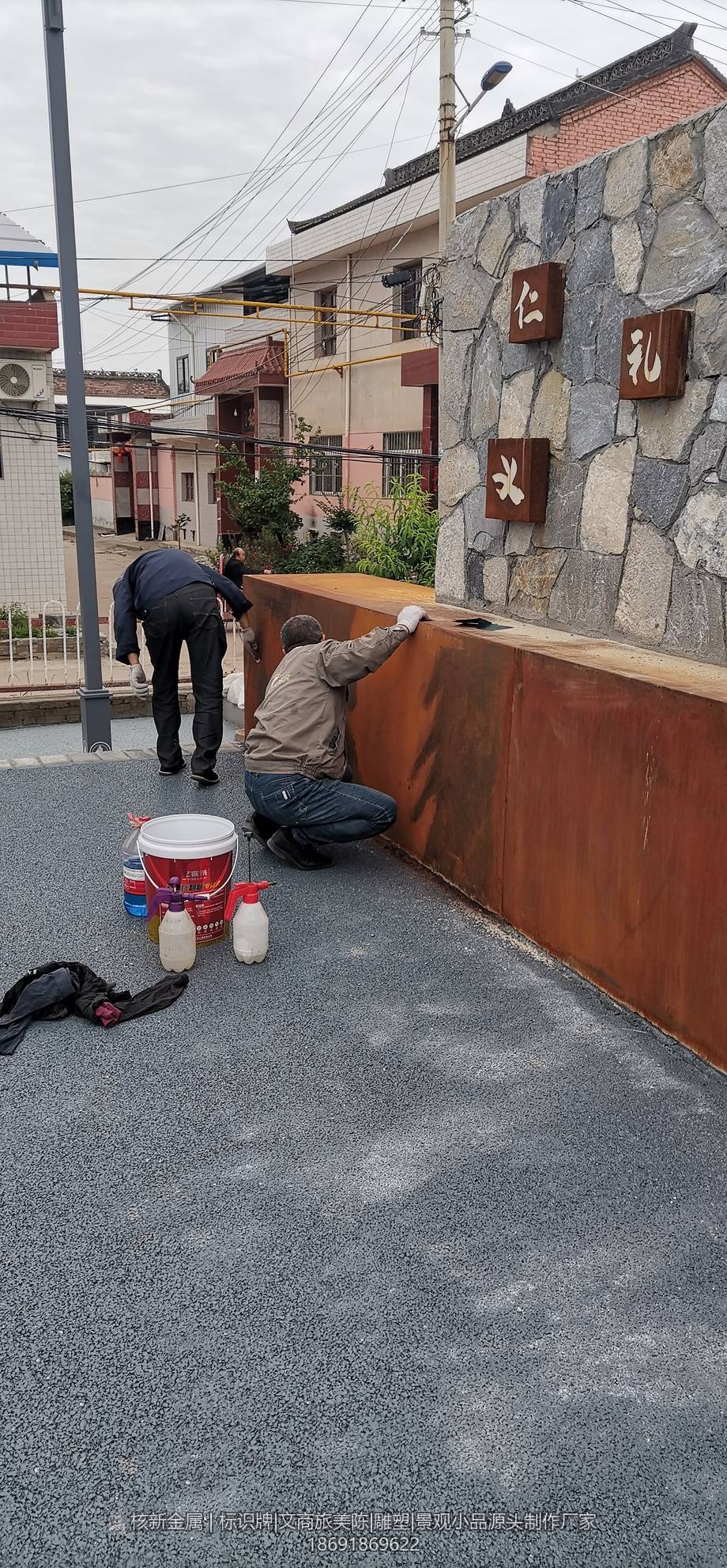

廊架、景墙这类景观小品安装时出问题,多数不是构件做得不好,是和土建的交接没做干净:预埋件偏位十几公分、标高按结构面埋结果被铺装埋掉、基础没养到强度就急着上构件、风荷载条件施工方压根没给。这四件事一旦发生,现场只能凿、只能补、只能等,工期和成本一起搭进去。核新金属做眉县乡村建设廊架、汤峪村景观廊架、宁渠村耐候钢景墙这类项目,把交接当成一道正式工序来走。电话 18691869622,基础图和现场照片发过来,可以先帮你过一遍交接清单。

一、交接不清会出什么事:四类高频返工
| 问题 | 现场表现 | 代价 |
|---|---|---|
| 预埋件偏位 | 构件落不上去,螺栓对不上孔 | 凿除重埋或加过渡板,工期三到七天 |
| 标高按错面 | 预埋件被埋进铺装层,或高出地面一大截 | 剔凿或加垫高,收口做不整齐 |
| 强度未到即安装 | 基础沉降、螺栓松动、构件倾斜 | 损伤不可逆,可能要拆了重做 |
| 荷载条件缺失 | 基础按经验做,遇到大风出问题 | 后期加固,费用远超前期核算 |
这四类里,前两类是沟通问题,后两类是流程问题。沟通问题靠交接单解决,流程问题靠把确认动作前置到施工前解决。
二、施工前必须确认的四个点
确认项一:轴线与位置,谁放线、谁复测
小品的位置不能只靠平面图上的坐标,要现场放线确认。规矩是:土建按图放线,金属安装方到场复测,双方确认后再浇筑。复测要量三样:小品中心线与建筑或者道路的相对距离、多柱廊架的柱距对角线、以及和周边管线井盖有没有冲突。对角线这一项最容易被跳过,而柱距对角线不对,构件装上去就是平行四边形。
确认项二:标高按完成面,且写清是哪一层
这是出错率最高的一项。土建习惯按结构标高施工,而构件要落在铺装完成面上,两者之间隔了找坡层、粘结层、铺装层,加起来常常有八到十五公分。
- 图纸上同时标注结构面标高和完成面标高,并列出中间每一层构造的厚度。
- 预埋件顶面标高按完成面反算,图纸上给出的是预埋件顶相对完成面的高差,不是绝对标高。
- 现场用水平仪复测,不能拿结构面加厚度估算。
确认项三:基础尺寸、配筋与养护期
基础不是越大约好,也不是按经验给。需要施工方提供的资料包括:基础平面尺寸与埋深、混凝土强度等级、配筋规格与间距、同条件试块的强度报告、养护起止日期。这几项齐了,才能判断能不能上荷载。
养护期这一条尤其不能让步。混凝土强度没上来就上荷载,会造成基础沉降和螺栓松动,这种损伤不可逆,后期再怎么拧紧螺栓也补不回来。赶工期要用早强型配比并留同条件试块,不能靠经验判断。
确认项四:荷载与地质条件
这一项施工方经常给不全,但没有它基础设计就是拍脑袋。需要明确的有:
- 基本风压与地形修正:空旷场地、山口、河边的风压和市区差别很大,廊架和景墙这类受风面积大的构件尤其敏感。
- 地基承载力:回填土区域和原状土差别巨大,回填土要做处理,不能按原状土设计。
- 有没有地下管线与构筑物:基础开挖范围内有管线,位置就要调整,这事必须开工前定,挖到一半才发现代价最大。
- 雪荷载:北方地区的廊架顶面要考虑积雪,不能只算自重和风荷载。

三、交接单怎么签:五项内容缺一不可
交接单不是走形式,是划分责任的依据。没有签字,后期出现偏位、标高错误、漏埋这些争议就说不清。单子上至少写五项:
- 轴线位置与实测坐标,附放线照片。
- 预埋件规格、数量、实测标高与偏位值,逐件记录,不写"全部合格"。
- 混凝土强度报告编号与养护天数,附报告复印件。
- 荷载条件确认:风压、雪荷载、地基承载力,由设计方或施工方签字确认。
- 检查结论与遗留问题:合格的放行,不合格的写明整改要求和复检时间。
双方现场负责人签字,照片存档。这一页纸在后期争议里的价值,远大于签它花的十分钟。
四、预埋件已经做错了怎么办:三种补救与各自的边界
1. 偏位在容许范围内:加过渡板
沿构件长度方向偏位三十毫米以内,通常可以做一块过渡钢板,一头焊在原预埋件上,一头按正确位置开孔。过渡板要算焊缝和螺栓,不能随便拿一块板盖上。
2. 偏位超出容许范围:凿除重埋
垂直于受力方向偏位,或者偏位量超出螺栓可调范围,没有别的办法,只能凿出来重埋。这时候要评估凿除会不会伤到结构受力,必要时请设计方出方案。
3. 完全漏埋:后置埋件
用化学锚栓或者膨胀螺栓做后置埋件。这一步必须做拉拔试验,试验值要满足设计要求;混凝土强度和开裂情况要先评估,开裂的混凝土不适合做后置。后置埋件的可靠性低于预埋,涉及悬挑和较大水平力的构件慎用。

五、核新金属的交接与安装落点
交接做得干净,前提是深化设计阶段就把预埋件的图纸和数据给全。核新金属在宝鸡有 26694㎡ 厂区,配万瓦级激光切割机,廊架、景墙、景观字的构件与预埋件在厂内同步加工,出厂时附带预埋件定位图、标高反算表和安装交底,土建阶段即可按图预埋,不需要现场再猜。全国项目均可承接,支持来图报价与现场勘查,联系电话 18691869622。
常见问题
预埋件应该在什么时候进场?
在土建绑扎钢筋、支模的阶段就要进场定位,和土建同步埋。等铺装或者结构做完再想起来,就只能走后置埋件的路子,代价大得多。金属构件的加工周期通常比土建长,所以预埋件的图纸要在土建开工前就交到施工方手上。
预埋件标高按结构面还是完成面?
按完成面,而且要在图纸上写清楚完成面指的是哪一层。常见的错误是土建按结构标高埋,结果铺装层、找坡层做完之后预埋件被埋进去十几公分,或者反过来高出地面一大截。图纸上要同时标注结构面标高和完成面标高,以及两者之间的构造层厚度。
预埋件偏位多少必须重做?
看偏位方向和构件容许的调整量。沿构件长度方向偏位三十毫米以内,通常可以通过加大底板孔或者做过渡板吸收;垂直于受力方向偏位、或者偏位超出螺栓可调范围,就必须凿出来重埋。涉及悬挑和较大水平力的构件,偏位容差要单独算,不能套用经验值。
基础混凝土没到养护期能不能装?
不能。混凝土强度没上来就上荷载,会造成基础沉降和螺栓松动,这种损伤是不可逆的,后期补拧紧不了。常规硅酸盐水泥混凝土至少养护七到十四天,强度达到设计要求后再安装。赶工期的话要用早强型配比并留同条件试块,而不是靠经验判断。
交接单要不要双方签字?
要。交接单是划分责任的依据,没有签字,后期出现偏位、标高错误、漏埋这些争议就说不清。单子上要写明轴线位置、标高、预埋件规格与数量、混凝土强度报告编号、检查结论,双方现场负责人签字并留照片存档。
