中秋美陈能不能按时亮起来,关键不在制作快不快,而在工期有没有从交付日往前倒排:节前二十到三十天做完并出厂,再留三到五天进场安装调试。本文按七道工序讲清顺序与检查点,写给商场、街区的运营方与采购对接人。
一、工序顺序不能颠倒,倒排比正排更可靠
中秋美陈的工序链是固定的:拆图深化、下料、焊接成型、打磨、喷涂、灯饰装配、亮灯测试、包装出厂、进场安装调试。其中只有少数环节能并行,但喷涂未完成不能装灯饰。进度要从交付日倒推:进场调试三到五天,装置得在中秋前五到七天到场,制作要在节前二十到三十天完成。

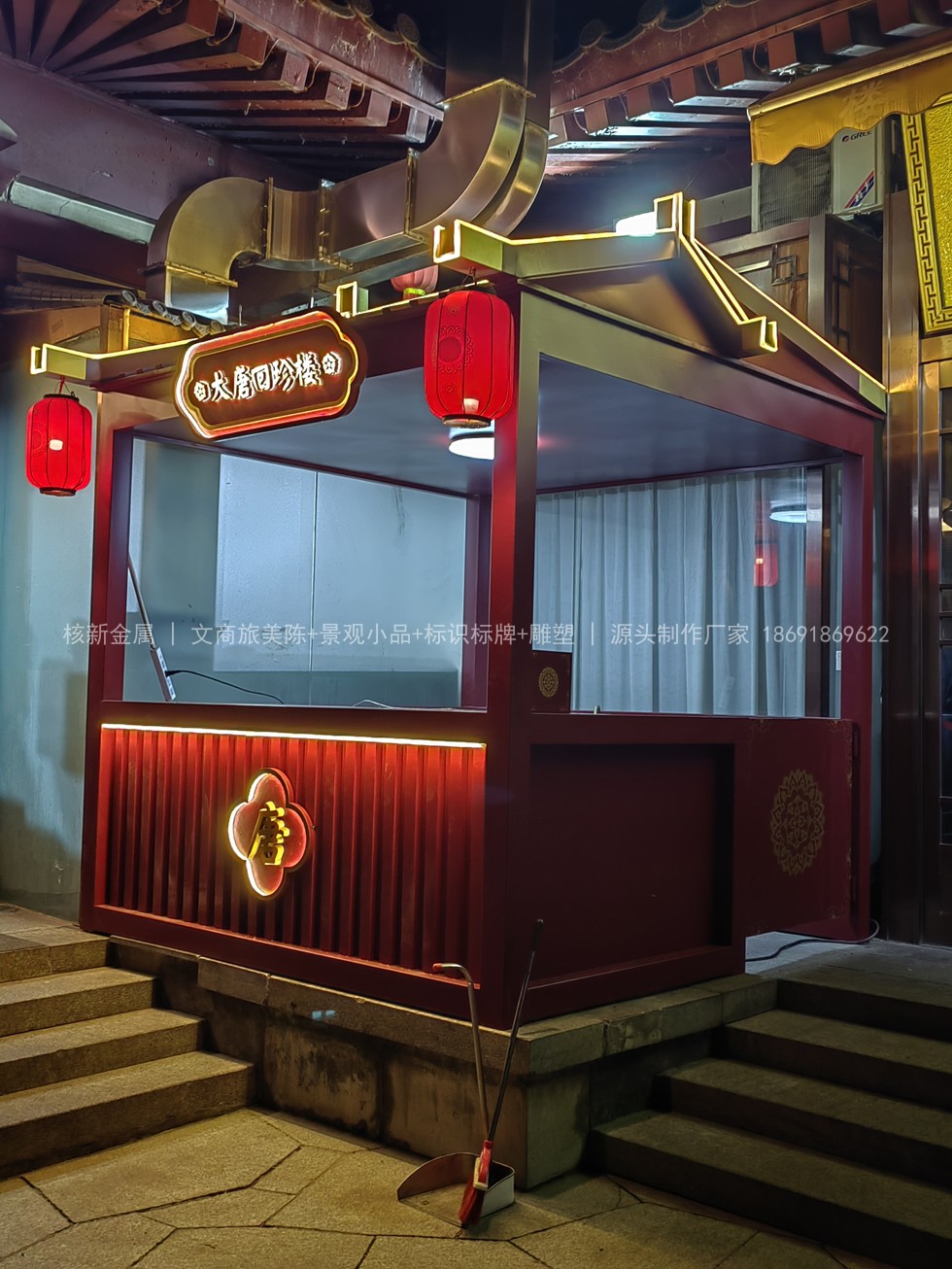

上图为项目现场安装完成后的美陈实景:金色灯带勾出屋檐轮廓,正面匾额发光,两侧悬挂红灯笼,这是工序走完并经过调试后才有的状态。
二、拆图与下料:把现场尺寸变成加工清单
拆图要完成三件事:确认现场净空与安装界面,把造型分解成可加工分件,标注每个分件的材质板厚与连接方式。下料容易被忽略的是切割精度与边缘处理,下料后要核对编号、数量与板厚,避免半成品阶段才发现缺件。
三、焊接成型:骨架稳不稳决定后面所有工序
中秋美陈多是立体造型,靠内部骨架支撑外形,焊接阶段要解决强度刚度和焊接变形两件事。薄板焊缝集中、热输入大,板面会产生波浪变形,喷涂后会被放大,可用分段退焊、控制焊接顺序、关键位置加劲肋来抑制。外露焊缝要打磨顺平,焊渣清理干净,否则涂层表面会出现凸点和麻点。
四、打磨与喷涂:决定装置在户外的观感寿命
表面处理决定装置能撑几个季节。户外要面对日晒雨淋和温差,建议选耐候性更好的工艺,不锈钢结构件采用氟碳喷涂或烤漆。喷涂前必须完成除油、除锈、除尘,环境要控制湿度与粉尘。涂层固化时间要计入工期,没干透就进入灯饰装配,触碰会留下印痕,运输中也容易擦伤。
五、灯饰装配与亮灯测试
灯饰装配先做电源、线槽与分路规划,再固定灯具、接线,最后做防水处理:灯带槽预留排水路径,接线端子用防水接头。线路出厂前完成编号,现场单路不亮时能按编号定位。亮灯测试必须在工厂做,且带全套电源连续点亮,覆盖亮度均匀度、色温一致性与分路控制,测试记录随货提交。

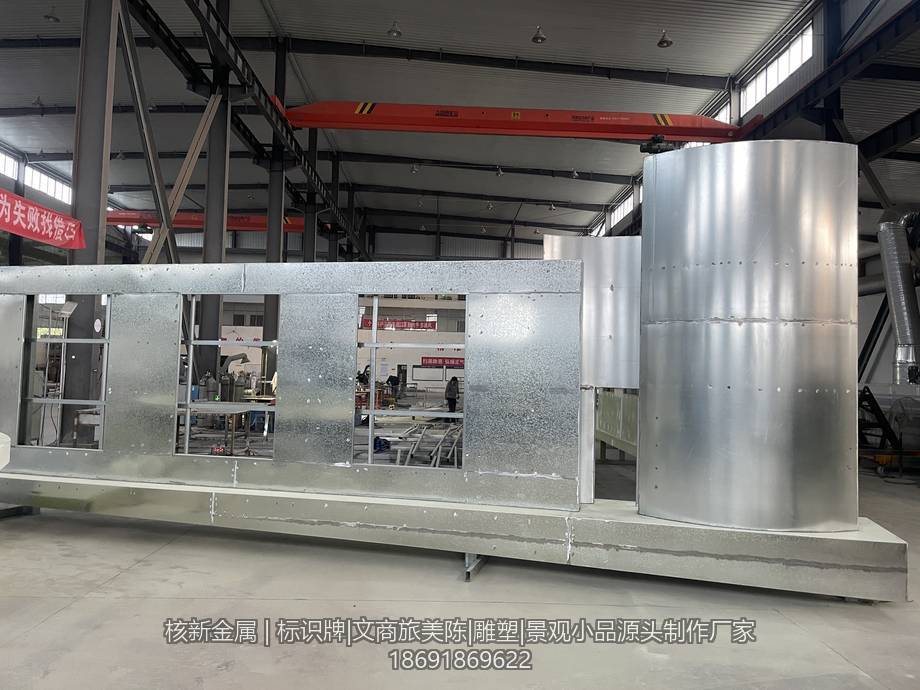

上图为工厂作业台上的装配实景:蓝、红双层边框配深棕底板,边缘按间距打孔后用铆钉固定,边框内侧预留的正是灯带与线路的安装空间。
六、包装出厂与进场安装
大型美陈分件多、造型外凸,包装要按分件编号做定制支撑,防止运输磕碰和面板变形。出厂前做一次预拼装,确认孔位对齐、接口吻合,能挡掉现场大半突发问题。进场安装按基础复核、骨架就位、面板安装、灯饰接线、现场调试推进,其中基础复核最容易跳过也最容易出问题。

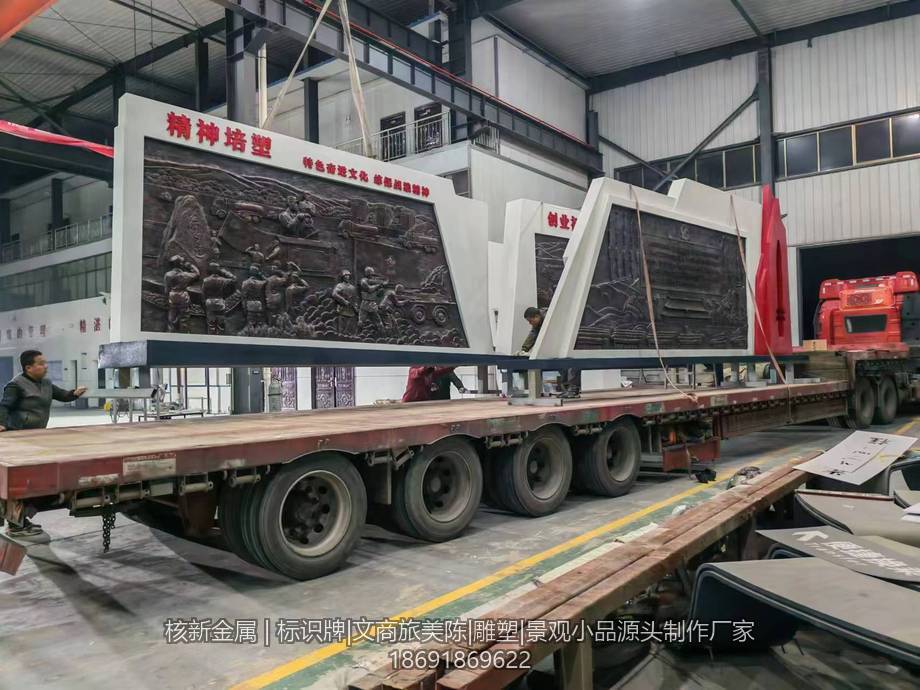

上图为工厂发货环节实景:分件在车间内用宽幅吊带兜底起吊、装上加长货车。用柔性吊带而不是钢丝绳,是为了避免勒伤面板边缘和涂层。
七、工期倒排与工序检查点
| 时间轴(以中秋日为基准) | 应完成的工序 | 出口条件 |
|---|---|---|
| 节前 45-35 天 | 复尺、拆图深化、材质工艺确认 | 清单与节点做法确认,可下料 |
| 节前 35-25 天 | 下料、骨架焊接成型、焊缝打磨 | 骨架尺寸与平整度自检合格 |
| 节前 30-20 天 | 喷涂固化、灯饰装配、工厂亮灯测试 | 整灯测试通过并留有记录 |
| 节前 7-3 天 | 进场安装、接线、现场调试 | 结构与灯光双项验收通过 |
| 节前 3-1 天 | 连续两晚观察运行、交付使用 | 分路控制与亮灯时间稳定 |
时间轴可按体量整体平移,但两段缓冲不要压缩:喷涂后到灯饰装配之间的固化时间,以及出厂到进场之间的运输时间。
| 工序 | 检查点 | 判定标准 |
|---|---|---|
| 拆图下料 | 分件清单、板厚、编号 | 图纸、清单、实物三方一致 |
| 骨架焊接 | 焊缝饱满度、变形量 | 无夹渣虚焊,板面无波浪变形 |
| 表面喷涂 | 附着力、色差、固化 | 涂层均匀无流挂 |
| 灯饰装配 | 接线编号、防水处理 | 端子牢固,接线盒做防水 |
| 进场安装 | 基础复核、紧固、垂直度 | 无倾斜,紧固件齐全并防松 |
常见问题
把工期表按上面的时间轴倒排一遍,检查点写进合同附件,再留出三到五天进场缓冲,中秋当晚的亮灯基本不会出意外。需要按体量核算工期,可致电 18691869622 沟通。
